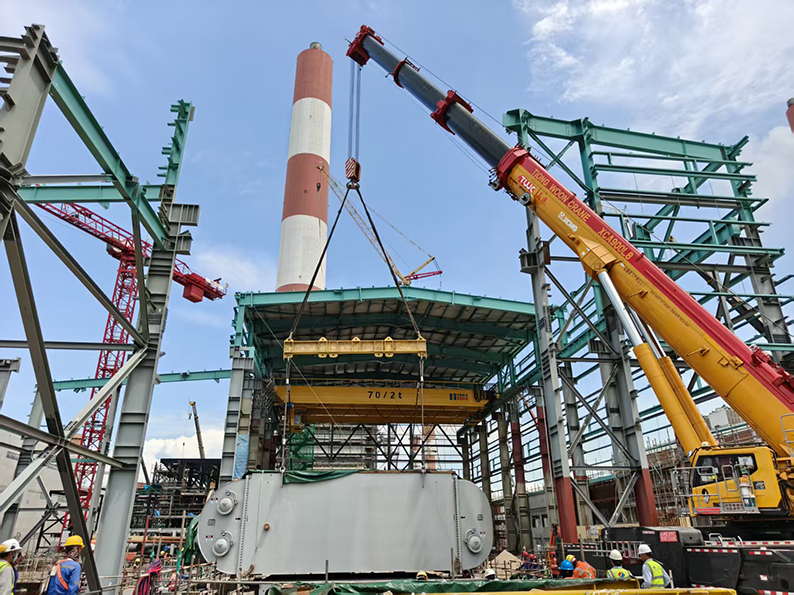

Recently, the condenser – a core component of the turbine hall of Singapore YTL CCP50 600MW combined-cycle power plant project, constructed by CNECE-CC3, has been successfully positioned.
近日,中国化学工程三化建承建的新加坡CCP50 600兆瓦联合循环电站项目汽机厂房核心设备——冷凝器,圆满完成吊装就位。
该冷凝器是燃气发电机组热力循环系统的关键核心设备,采用全钛材结构,由五大核心模块组成,具备吨位大、精度高、尺寸规格大、价值高等显著特点。其中,上下主体模块单件重量达106吨,热井及左右颈部模块的安装需主、辅吊车协同完成,作业难度极大。同时,吊装作业面临汽机厂房局部封闭、空间受限、多工种交叉施工、工期紧张等多重复杂挑战,对施工安全与精度提出了极高要求。
为确保吊装作业安全、优质、高效推进,三化建项目团队坚持策划先行、方案前置,科学评估现场工况,细化完善专项吊装施工方案,严格落实安全技术交底,实施全过程质量管控与闭环管理。面对复杂施工条件,团队合理配置资源,采用900吨汽车吊主吊、100吨汽车吊辅助翻身的协同作业模式,精准把控吊装、翻身、对位、就位等关键环节,最终实现冷凝器大件吊装一次性圆满成功,全程安全可控、质量达标。此次吊装任务的顺利完成,标志着该项目正式全面迈入汽机主体设备集中安装施工的新阶段。
